Aula 3 - Ritos, comunicação e previsibilidade
- Aula: Aula 3 - Ritos, comunicação e previsibilidade
- Objetivos: Compreender e aplicar ritos ágeis para alinhamento e inspeção; estabelecer acordos de comunicação eficazes; utilizar técnicas de estimativa; medir e prever entregas com base em métricas de fluxo.
- Curso: CST em Análise e Desenvolvimento de Sistemas
- Série: 4º Semestre
- Disciplina: Gerenciamento de Projetos Ágil
1. Por que ritos e comunicação importam?
- Ritos (ou cerimônias) estruturam ciclos curtos de planejamento, execução, revisão e adaptação.
- Comunicação é o “sistema nervoso” do time: reduz incerteza, acelera decisões e evita retrabalho.
- Previsibilidade nasce da combinação de pequenos lotes, feedback frequente e métricas de fluxo.
Resultados esperados desta aula:
- Dominar objetivos e resultados de Planning, Daily, Review, Retrospective e Refinement (Scrum) e das cadências do Kanban.
- Diferenciar estimativas relativas (story points, T-shirt) de estimativas por throughput.
- Utilizar métricas como throughput, lead time e cycle time para previsões probabilísticas.
2. Cerimônias e cadências ágeis essenciais
2.1 Scrum: foco em inspeção e adaptação
- Planejamento da Sprint (Sprint Planning)
- Propósito: Selecionar metas de sprint e fatiar trabalho em incrementos verificáveis.
- Entradas: Backlog priorizado, capacidade do time, políticas de qualidade.
- Saídas: Meta da sprint, plano inicial e critérios de aceite por item.
- Dicas práticas: Fatiar verticalmente; tornar visíveis dependências e riscos.
- Reunião Diária (Daily Scrum)
- Propósito: Sincronizar, identificar bloqueios e ajustar o plano das próximas 24h.
- Boas práticas: Foco em fluxo (“o que está parado e por quê?”), não em status individual.
- Antipadrões: “Prestação de contas” ao líder; transformar em discussão técnica longa.
- Revisão da Sprint (Sprint Review)
- Propósito: Inspecionar o incremento junto às partes interessadas e realinhar o backlog.
- Saídas: Evidências de valor entregue, hipóteses validadas e ajustes de prioridade.
- Retrospectiva (Sprint Retrospective)
- Propósito: Aprender com o ciclo e definir melhorias acionáveis.
- Saídas: 1–3 melhorias com responsável, sinal claro de sucesso e prazos realistas.
- Refinamento do Backlog (Backlog Refinement)
- Propósito: Clarificar escopo, critérios de aceite e prontos de integração/teste.
- Resultados: Itens menores, com riscos conhecidos e Definition of Ready atendida.
2.2 Kanban: cadências de serviço
- Reabastecimento/Revisão do Replenishment
- Selecionar próximos itens a partir de políticas explícitas e limites de WIP.
- Daily Kanban
- Otimizar fluxo: mover trabalho, gerir bloqueios, reequilibrar WIP.
- Service Delivery Review
- Avaliar desempenho de entrega (lead time, throughput, previsibilidade).
- Risk Review
- Tornar explícitos riscos do fluxo (bloqueios crônicos, variabilidade, dependências).
- Strategy/Operations Review
- Conectar metas de negócio com políticas operacionais do sistema Kanban.

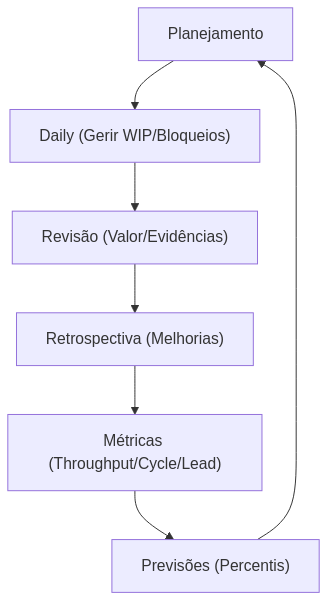

2.3 Visualização do ciclo
3. Comunicação prática no dia a dia
3.1 Acordos de comunicação
Canais e uso:
- Assíncrono: issues, pull requests, wiki/ADR, e-mail para registros duráveis.
- Síncrono: chat e videochamadas para bloqueios e decisões urgentes.
SLAs internos: tempos-alvo de resposta por canal (explícitos e realistas).
Etiqueta: tópicos objetivos, decisão registrada, links para artefatos.
3.2 Informação visível e auditável
- Radiadores de informação: quadro kanban visível, CFD, gráfico de dispersão (cycle time).
- Decisões arquiteturais com ADR (Architecture Decision Record).
Exemplo de ADR minimalista:
# ADR-0003: Estratégia de autenticação
- Contexto: Integração com serviços externos e LGPD.
- Decisão: Adotar OAuth 2.1 com PKCE; tokens com validade curta.
- Consequências: Menor risco de vazamento; sessão renovável; impacto mínimo no UX.
- Status: Aceita
- Data: 2026-08-11
3.3 Antipadrões de comunicação
- Conversas críticas sem registro → perda de contexto e auditoria.
- Reuniões sem pauta/resultado → baixa eficácia.
- Notificações excessivas → ruído e fadiga; prefira sumarização diária.
4. Estimativas: quando, como e quanto
4.1 Estimativa relativa
- Story Points: medem esforço/complexidade relativos; exigem calibração de exemplos.
- T-shirt Sizes (PP/P/M/G/EG): rótulos qualitativos úteis no início.
- Técnicas: Planning Poker, Affinity Mapping, Bucket System.
Boas práticas:
- Fatie histórias em “fatias verticais” entregáveis e testáveis.
- Use exemplos de referência (âncoras) para manter consistência.
- Evite converter pontos em horas; foque na capacidade histórica do time.
4.2 Throughput e “no-estimates”
- Em fluxo contínuo (Kanban), contar itens concluídos por intervalo de tempo é simples e robusto.
- Pré-condição: Itens de tamanho relativamente estável (ou fatiados até ficarem estáveis).
- Benefício: Reduz tempo gasto estimando e melhora previsibilidade com dados reais.
4.3 WSJF (ponderar valor versus tamanho)
- Weighted Shortest Job First: prioriza pelo maior “custo de atraso” dividido pelo tamanho.
- Componentes comuns do Custo de Atraso: valor ao usuário, urgência temporal, redução de risco.
Exemplo numérico:
- Item A: Custo de atraso 24, tamanho 8 → WSJF = 3
- Item B: Custo de atraso 15, tamanho 3 → WSJF = 5 (priorize B)
5. Métricas de previsibilidade
5.1 Conceitos fundamentais
- Throughput: quantos itens foram concluídos por período.
- Cycle time: tempo do “em andamento” até “concluído”.
- Lead time: tempo do “solicitado” até “concluído”.
- WIP: trabalho em progresso (itens em execução).
- Little’s Law: WIP ≈ Throughput × Lead Time (válida com fluxo estável e limites de WIP).
5.2 Visualizações úteis
- Cumulative Flow Diagram (CFD): mostra estabilidade do fluxo e gargalos.
- Scatterplot de cycle time: variabilidade e percentis (p50, p85, p95).
- Histogramas de throughput: base para simulações e previsões probabilísticas.
5.3 Previsão probabilística com Monte Carlo
Passos: 1) Colete amostras históricas (throughput diário/semanal ou cycle time por item). 2) Escolha a pergunta: “Quando X itens terminam?” ou “Quantos itens até Y data?”. 3) Simule milhares de cenários sorteando das amostras históricas (com reposição). 4) Responda em percentis (ex.: 50%, 85%, 95%) para refletir incerteza.
Exemplo 1: previsão de data com throughput semanal
import random
import statistics
# histórico: itens concluídos por semana
historico_throughput = [6, 4, 5, 7, 3, 6, 5, 4, 6, 5]
def simular_semanas_para_concluir(restantes, n_sim=20000):
resultados = []
for _ in range(n_sim):
concluidos = 0
semanas = 0
while concluidos < restantes:
semanas += 1
concluidos += random.choice(historico_throughput)
resultados.append(semanas)
resultados.sort()
def p(x): return resultados[int(x*len(resultados))-1]
return {"p50": p(0.50), "p85": p(0.85), "p95": p(0.95)}
print(simular_semanas_para_concluir(restantes=30))
Exemplo 2: previsão de itens entregues até uma data (n semanas)
import random
historico_throughput = [6, 4, 5, 7, 3, 6, 5, 4, 6, 5]
def simular_itens_em_n_semanas(n_semanas, n_sim=20000):
resultados = []
for _ in range(n_sim):
total = sum(random.choice(historico_throughput) for _ in range(n_semanas))
resultados.append(total)
resultados.sort()
def p(x): return resultados[int(x*len(resultados))-1]
return {"p50": p(0.50), "p85": p(0.85), "p95": p(0.95)}
print(simular_itens_em_n_semanas(n_semanas=6))
Interpretação:
- p50: cenário mediano.
- p85/p95: compromissos mais seguros (maior confiança, maior prazo).
5.4 Cuidados e armadilhas
- Métricas não são metas: usar métricas como alvo incentiva distorções.
- Misturar tipos de trabalho muito díspares sem fatiar distorce throughput e cycle time.
- Falta de limites de WIP aumenta lead time e reduz previsibilidade.
6. Do rito à previsibilidade: integração prática
Conecte ritos a resultados mensuráveis:
- Planning: define metas tangíveis e critérios de aceite.
- Daily: gerencia bloqueios e WIP para estabilizar o fluxo.
- Review: valida valor e reorienta prioridades com base em evidências.
- Retrospective: reduz variabilidade com melhorias de processo.
Políticas explícitas: Definition of Ready/Done, limites de WIP, critérios de qualidade e segurança.
Radiadores de informação: dashboards com throughput, cycle/lead time e percentis.
7. Exemplos práticos
7.1 Definindo acordos de comunicação
Objetivo: reduzir retrabalho e decisões contraditórias.
Exemplo de acordo:
- Toda decisão técnica relevante vira ADR em até 24h.
- Pull requests exigem 2 revisões e checklist de segurança.
- Bloqueios críticos são sinalizados no chat com tag #bloqueio e registrados no quadro.
7.2 Estimando com T-shirt + WSJF
- Passo 1: Tamanho relativo com PP/P/M/G/EG (sem converter para horas).
- Passo 2: Estimar custo de atraso (valor, urgência, risco) em escala relativa.
- Passo 3: Calcular WSJF e ordenar backlog; fatiar itens “G/EG” antes de puxar.
7.3 Previsão com histórico modesto
- Início de projeto: use janelas menores e atualize previsões semanalmente.
- À medida que dados chegam, reexecute o Monte Carlo; comunique p85 como compromisso padrão.
8. Glossário rápido
- Cerimônias/Ritos: eventos regulares para coordenação e aprendizado.
- Throughput: quantidade entregue por período.
- Cycle time: do início do trabalho até conclusão.
- Lead time: da solicitação até a entrega.
- WIP: trabalho em progresso.
- WSJF: priorização por maior valor relativo por menor tamanho.
- Radiador de informação: visual que torna o estado do sistema evidente.
Leituras recomendadas
- Camargo, R. A.; Ribas, T. Gestão ágil de projetos. Saraiva Uni, 2019.
- Kerzner, H. Gestão de projetos: as melhores práticas. Bookman, 2020.
- Wysocki, R. K. Gestão eficaz de projetos. Saraiva Uni, 2020.
Conclusão
Ritos eficazes estruturam ciclos curtos de entrega e aprendizado; acordos de comunicação tornam decisões rastreáveis; e métricas de fluxo permitem previsões probabilísticas realistas. A previsibilidade emerge de políticas explícitas, limites de WIP, fatiamento adequado e uso disciplinado de dados. Estimar melhor é menos sobre “adivinhar” e mais sobre reduzir variabilidade e usar histórico para projetar cenários com níveis claros de confiança.
